5月23日下午,副区长方军一行赴集团时代大道高架南延工程、美丽公路建设现场进行调研。区政府办、区“22688”推进办、区交通运输局、区交警大队、义桥镇、所前镇、蜀山街道分管负责人,集团党委书记、董事长夏柏林,党委委员、副总经理金文华,交通建管公司、路桥工程公司负责人陪同检查。

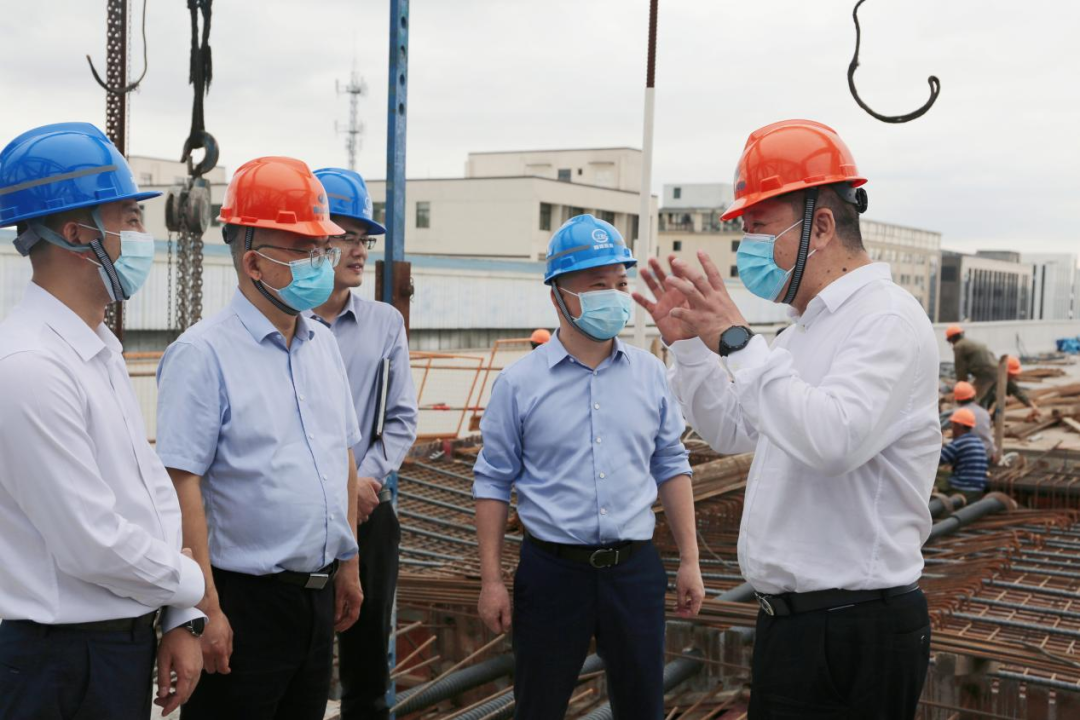

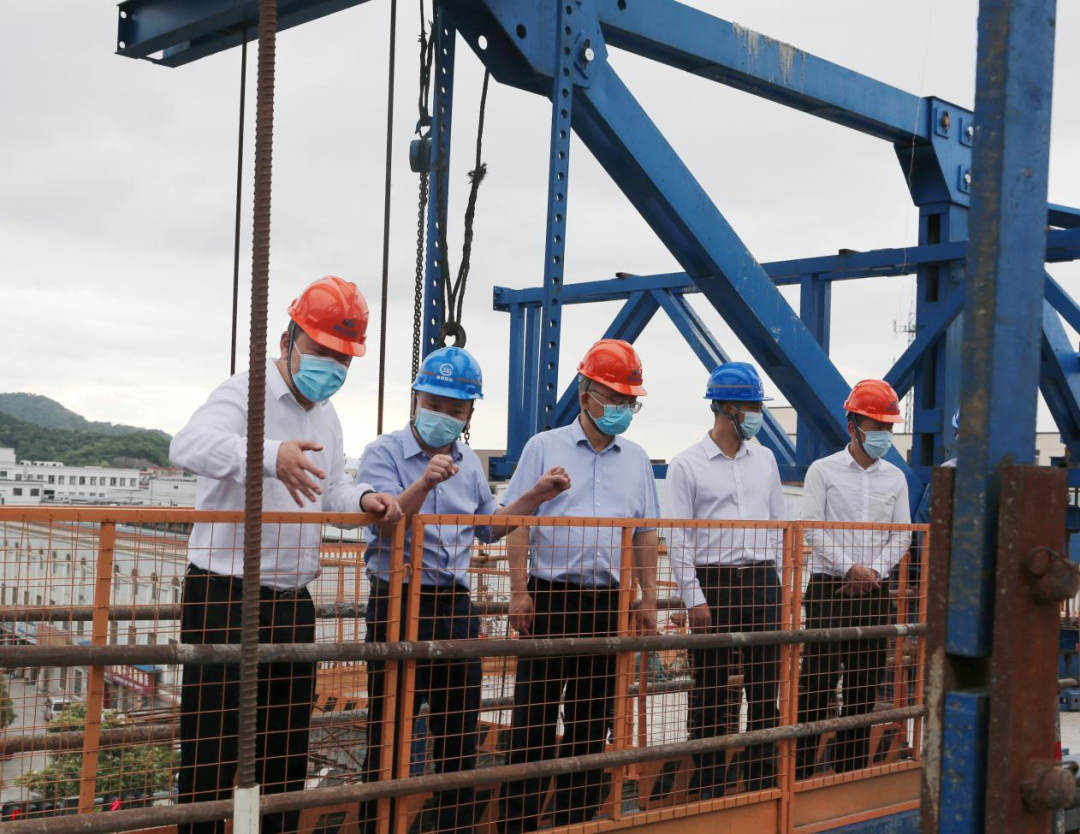

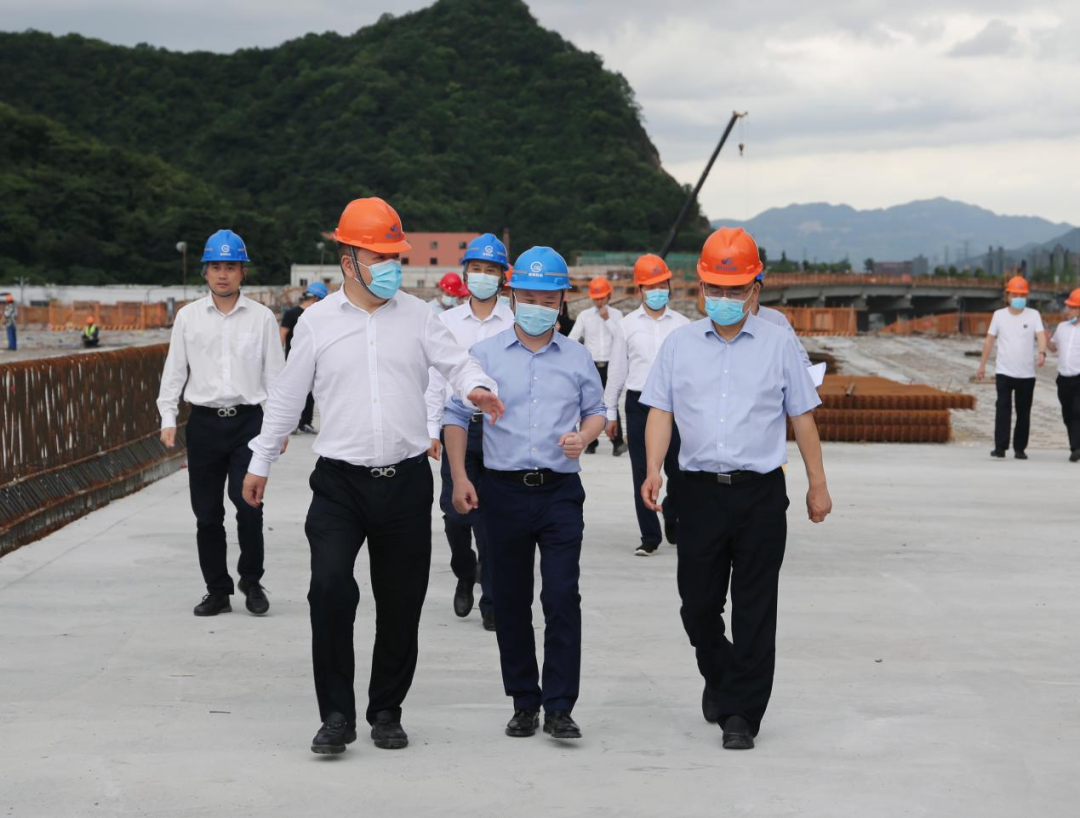

方军一行先后来到时代大道高架南延江北段、时代大道高架南延江南段、03省道东复线、S103省道蜀山段现场实地踏勘,详细了解工程项目的工程进度、施工质量等情况,并就当前工程项目推进中存在的困难和问题进行了交流,对下一步工作开展进行了安排部署。

方军强调
1、通力合作,凝合力、破难点
参建各方要强化共战意识,提高协作力度,联手破解工程推进中的各大阻点与难题,进一步加快项目的建设速度,确保六月底完成目标任务。
2、强化管控,重质量、铸精品
全面强化工程建设过程中材料进场、施工时序、工艺抉择等环节的管控力度,树立精品意识,在确保工期不延的前提下,加强巡查监督,确保安全规范化施工。
3、安全为本,防疫情、保畅洁
建设期间做到防疫环境两手抓,高标准严要求执行我区工地防疫各项举措,守好工地“疫情小门”。同时做好环境防尘、保通、交通导改等相关工作,最大程度维护施工环境和施工期间的通行便利。
工程进展情况
1、时代大道高架南延(绕城至中环段)

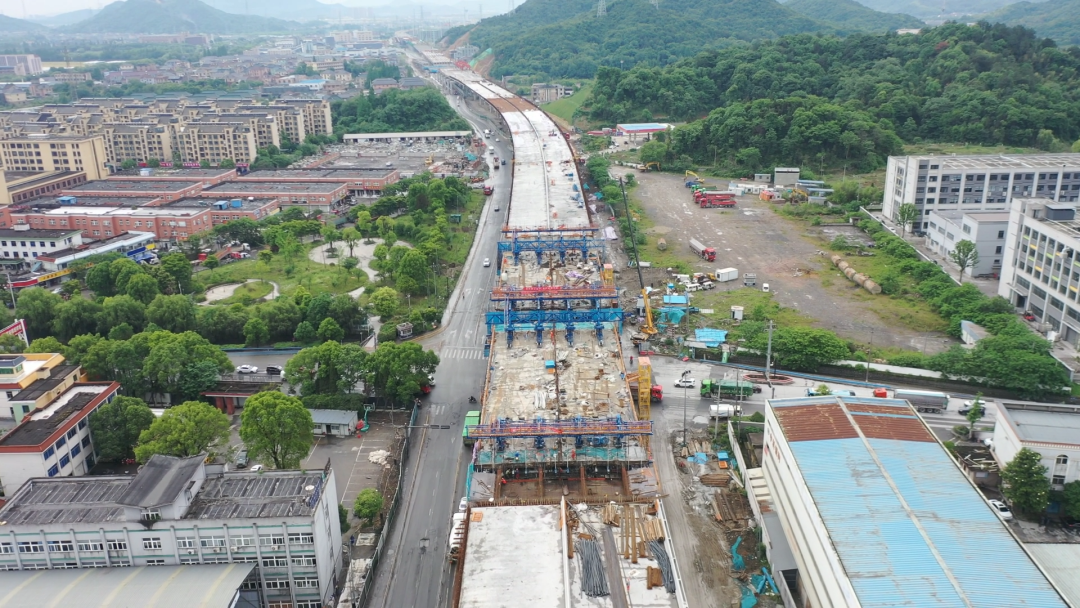

主体工程完成75%,高架桥下部结构完成90.4%、上部结构完成64.3%、地面道路完成51.8%。承台完成95.8%,立柱完成92.5%,盖梁完成87.2%,梁板预制92.1%、梁板架设67.4%,钢箱梁安装64%。目前全线桩基已全部完成,渔浦街现浇箱梁已完成,渔浦大桥已完成翻交,徐童路现浇箱梁已完成。
下步计划全线挂篮及现浇箱梁施工(除七都溪段外)6月底力争完成,穿插进行桥面系及附属配套工程施工。

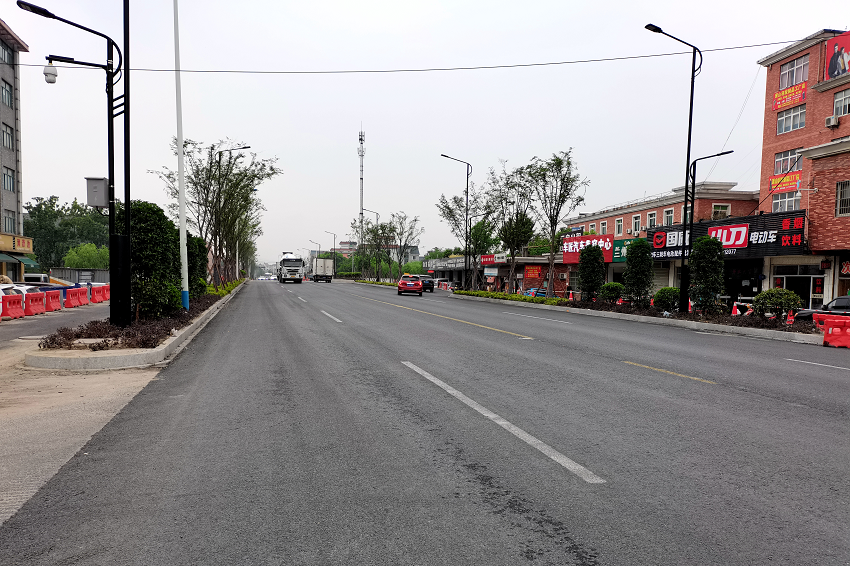

2、03省道东复线拓宽改建工程

本项目属于集团承建的美丽公路(二期)工程,起点位于03省道东线与所前大道交叉口,终点位于临北路交叉口,全长8.05km,属于设计时速80km/h的一级公路。本项目还包括5座桥梁,9个主要平面交叉口,工程概算造价约1.41亿元。工程计划将于6月完工,目前已完成总工程的94%。
3、S103省道蜀山段工程

本项目属于集团承建的美丽公路(二期)工程,主线起点位于亚太路与03省道交叉口处,终点杭州绕城高速南路,主线全长为1.5km,支线全长0.3km。支线为新建路段,道路宽度为21m,双向四车道,等级为二级公路兼顾城市道路功能,设计速度按60km/h。本项目还包括1座桥梁两侧拼宽,2座桥各一侧拼宽,1座箱涵两侧拼宽,15个平面交叉口。该段概算造价约1.4亿。工程将于6月完工,目前已完成总工程的97%。
|
