萧山区体育中心“最后一公里”体验区改造项目是我区亚运攻坚行动重点项目,也是萧山交投承担的9大类37个亚运保障项目中的其中一类,对完善城市基础设施,改善人居环境,提升城市形象等具有重要意义。
自3月项目开工以来,交投集团始终坚持“开工就是决战、起步就是冲刺”的姿态,快速形成大干氛围,努力克服工期紧、范围广、文明施工及环境保护等一系列挑战,组织工人夜以继日,加班加点,抢抓施工进度,全力推进改造提升工作。
一个多月来,在集团冲刺“迎亚运”专班的带领下,在各个工作组的配合下,各点位面已取得了阶段性成效。其中,外立面改造提升工作总体已完成70%,各改造区域的外立面都已经架起脚手架,部分区域已进入墙体粉刷阶段。道路整治方面,萧然南路、拱秀路、潘水路3条道路正在铺设侧平石和人行道板,西河路正在进行行道树的补种更换。西河公园已完成城堡和围墙的修复,正在种植绿化和铺装地面。人民路地铁口的非机动车停车场的地面铺装已完成,正准备进行景墙施工。
目前,距离项目全面完工只剩一个多月的时间,改造提升工作已进入最后冲刺阶段。交投集团将继续以决战决胜之势,紧盯目标、抢抓工期、全力冲刺,马不停蹄地推进项目进度,确保工程如期高质量完成,以良好的城市面貌迎接亚运会的到来。
一、建筑沿街外立面及地面改造提升情况

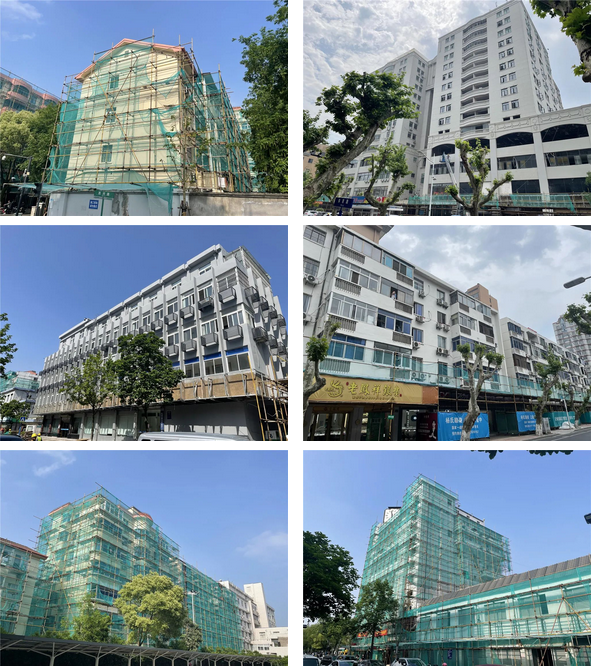

当前进度:总体完成70%,其中外架搭设完成100%,外墙面部分整治拆除95%,涂料完成70%,屋面检修防水完成30%,店招龙骨安装完成90%。

二、道路修缮提升情况

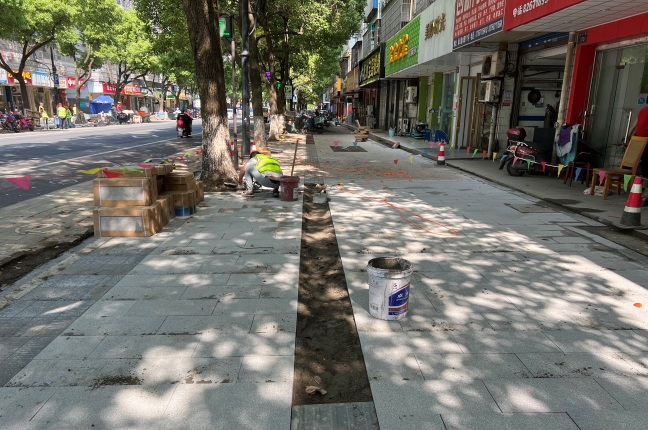

当前进度:萧然南路、拱秀路、潘水路三条道路正在侧平石及人行道板铺设中,西河路处于行道树补种更换阶段。

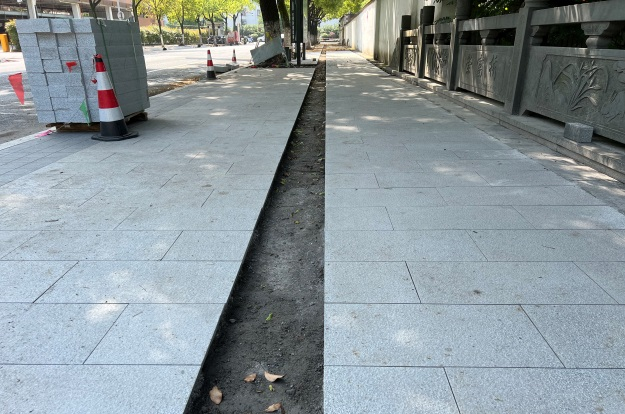

萧然南路

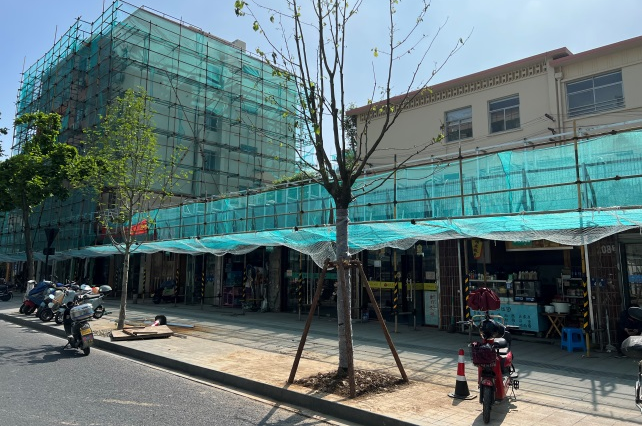

拱秀路

潘水路

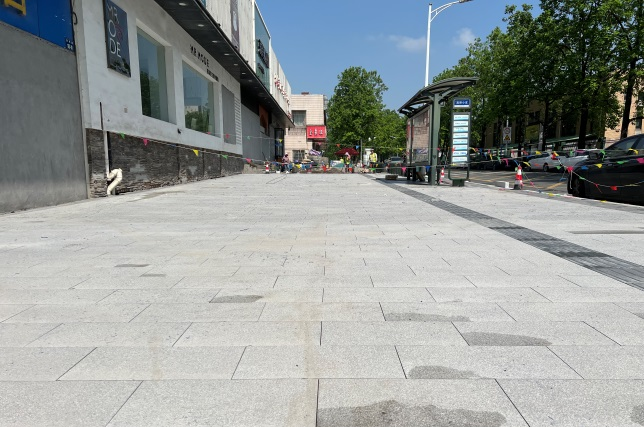

西河路
三、西河公园及非机动车停车场改造提升情况

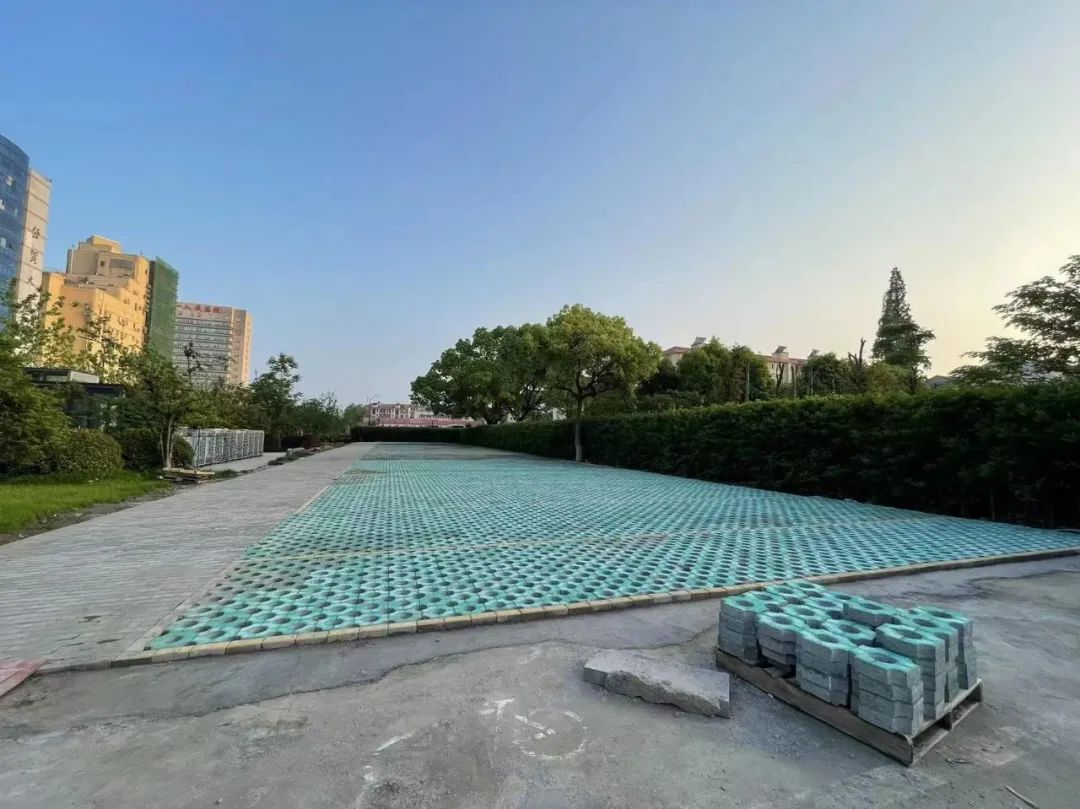

当前进度:西河公园堡修复已完成100%;绿化完成80%;地面正在铺装修缮中。人民路地铁口非机动车停车场地面铺装完成,景墙处于施工准备阶段。

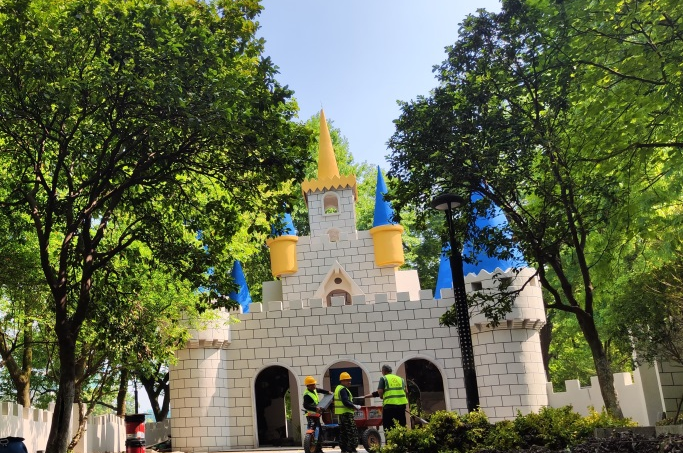

西河公园

人民路地铁口非机动车停车场
|
