为进一步贯彻落实萧山区“决战2022”亚运攻坚行动任务要求,集团制定“1910”工作法,确保高标准、高质量、高效率完成承担的亚运保障工作任务。
“1”即“迎亚运,争先锋,做表率”1个总体目标。
“9”即“综合协调、项目建设、生态治理、公共服务、安全生产、环境整治、督导督查、要素保障、宣传报道”9个工作专班。
“10”即3条快速路建设、6条通勤道路整治、14个山体可视面复绿、地铁口整治、9个入城口整改、机场高速沿线亮化、国际化标识提升、体育场周边环境整治、“票+公共交通”、服务大提升10大工作抓手。
同时,辅以工作周报、例会、督查、考核四大机制,执行每周工作例会、每周汇总周报、定期专项督查、考核结果运用等工作,确保集团冲刺迎亚运工作顺利进。

3月12日,集团召开冲刺迎亚运第二次周例会,研讨解决工作困难、制定下步计划。会议要求,要提高站位,切实增强工作推进的行动自觉;要合力合拍,建立健全高效运转的工作机制;要明确目标,奋力展现敢干实干的交投担当。
交投集团2022年亚运保障工作情况
1、快速路建设

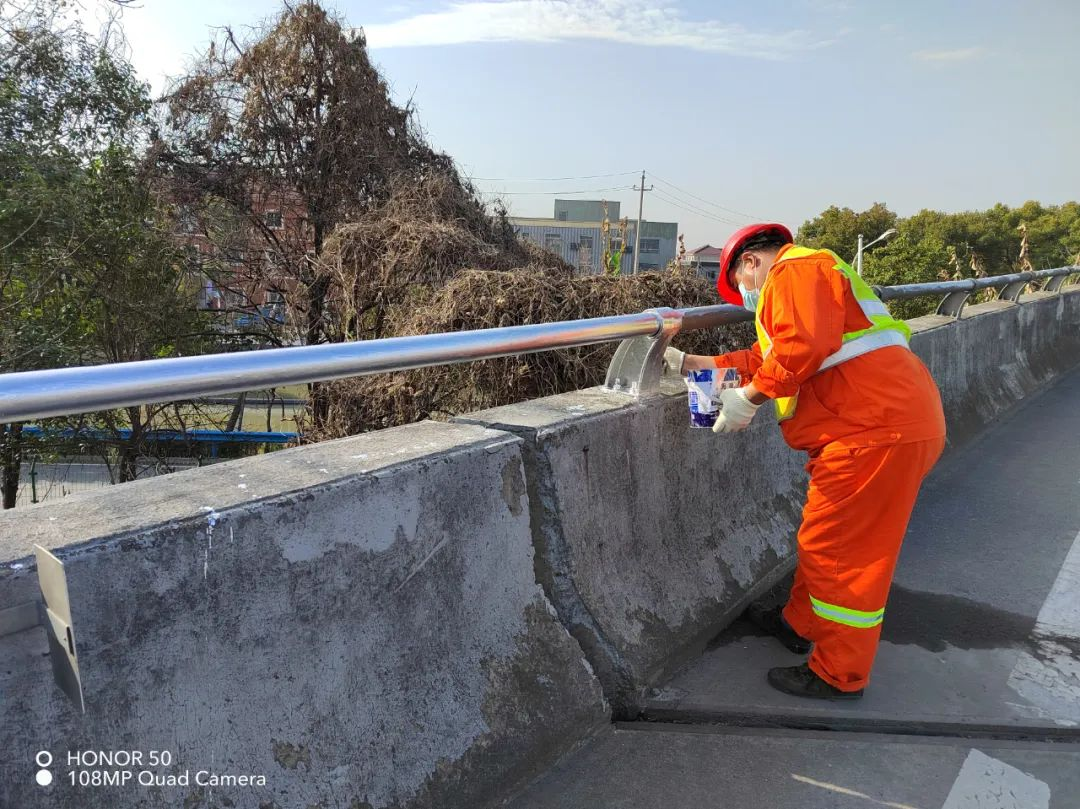

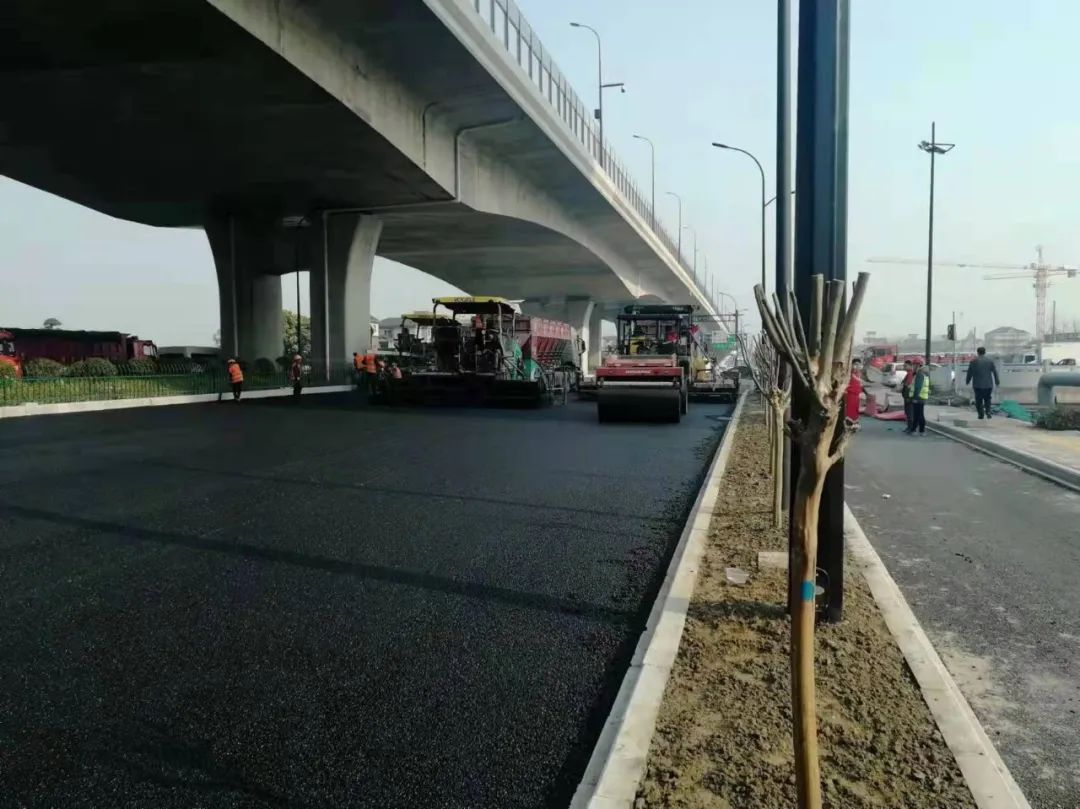

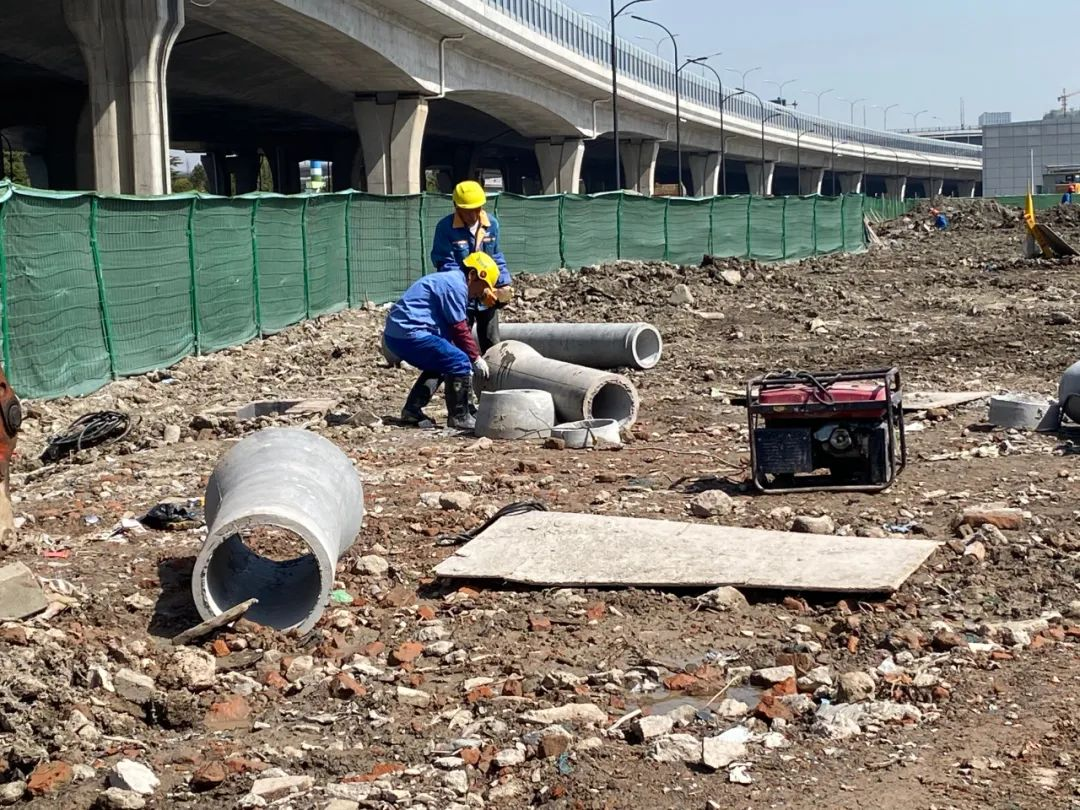

03省道东复线高架南延工程地面道路

完成地面道路总工程量的88%。其中:主车道路基、水稳、中下面层沥青基本完成;辅车道路基完成,水稳完成95%,中下面层沥青完成70%;人行道、照明安装、中分带(侧分带)绿化等正常推进。
时代大道改建工程地面道路

完成地面道路总工程量的84%。其中:亚太路以北段主辅车道中下层沥青全部完成,人行道、照明安装、中分带及两侧绿化、交安(智能)设施正常推进;亚太路以南段主辅车道路基、水稳及下层沥青完成80%,人行道、照明安装、中分带及两侧绿化、交安(智能)设施正常推进。
时代大道南延工程

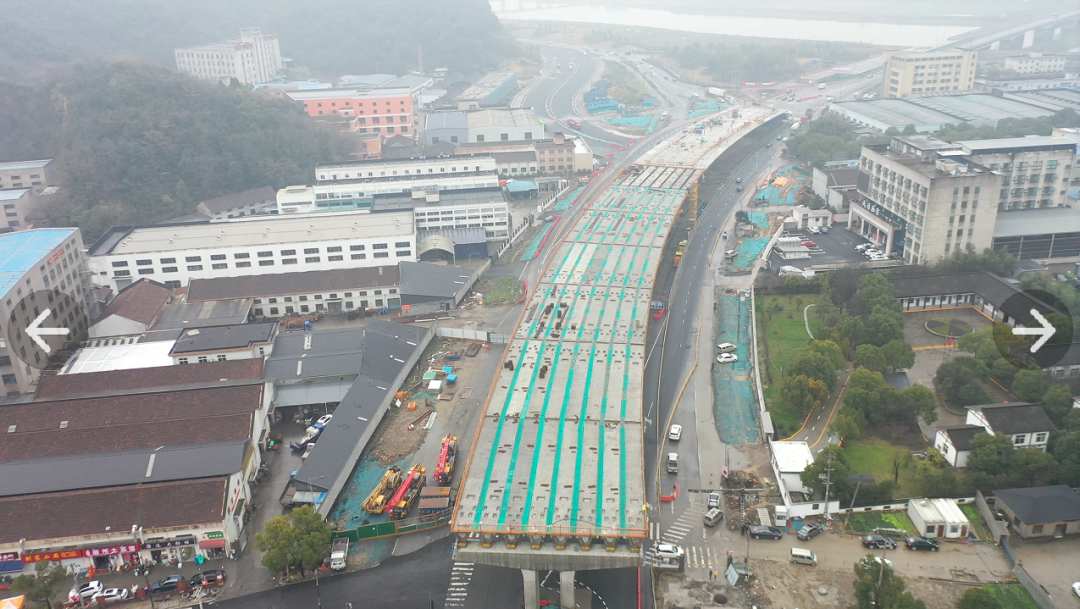

完成总工程量的58.6%,高架桥下部结构完成78%、上部结构完成54%、地面道路完成39%。
2、通勤道路提升整治
风情大道及两侧整治提升

已开始动工,本周完成新增雨水口60座。
金城路及两侧整治提升

已开始动工,本周完成平侧石拆除45米,新增雨水口10座。
通惠北路及两侧整治提升

已开始动工,本周完成平侧石拆除800米,平侧石安装130米,新增雨水口45座。
道源路及两侧整治提升

已开始动工,本周完成平侧石拆除265米,基层拆除75立方米。
蜀山路及两侧整治提升

已开始动工,本周完成平侧石拆除40米,人行道拆除700平方米,新增雨水口4座。
萧绍路及两侧整治提升

已开始动工,本周完成平侧石拆除120米,基层拆除22.5立方米。
3、山体生态修复

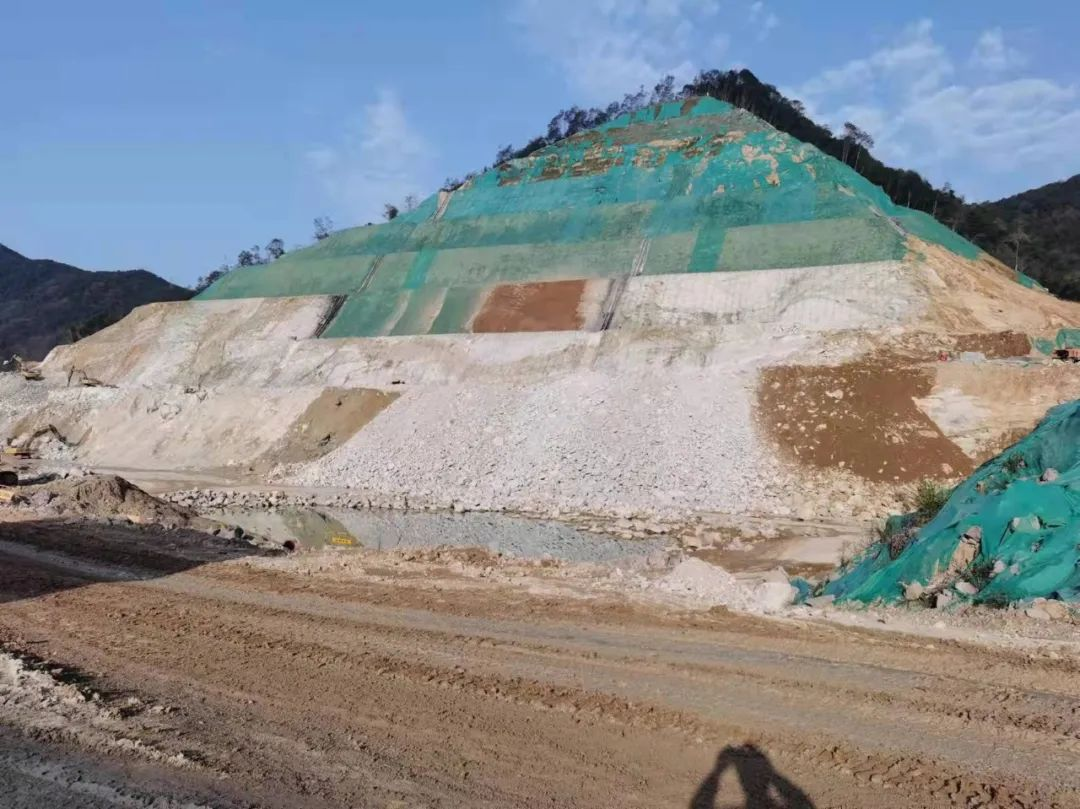

瓜沥镇大园矿可视面复绿

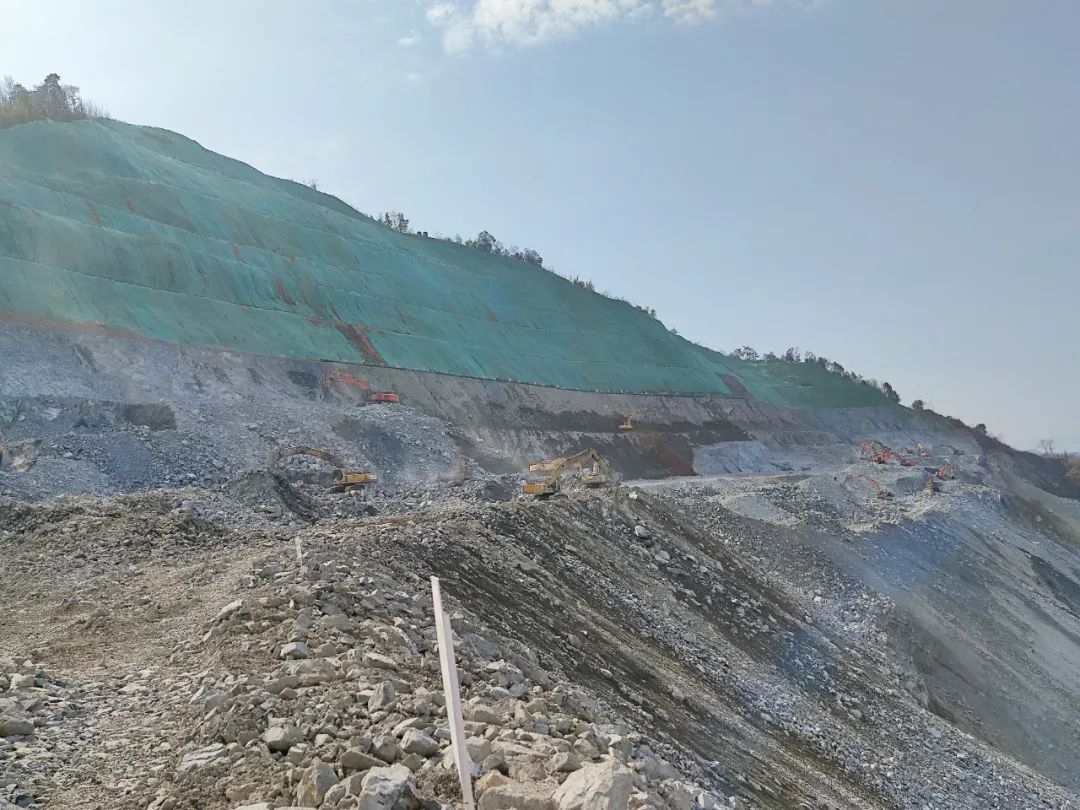

削坡完成99.62%;喷播复绿完成5800平方米,累计完成喷播复绿86.62%。
瓜沥镇百丈山矿可视面复绿

削坡完成100%,喷播复绿完成8300平方米,累计完成喷播复绿86.1%。
所前镇、蜀山街道白鹿塘矿
孔湖矿可视面复绿
白鹿塘矿:喷播完成8000平方米,累计完成喷播复绿87%。
孔湖矿:挂网完成4000平方米。

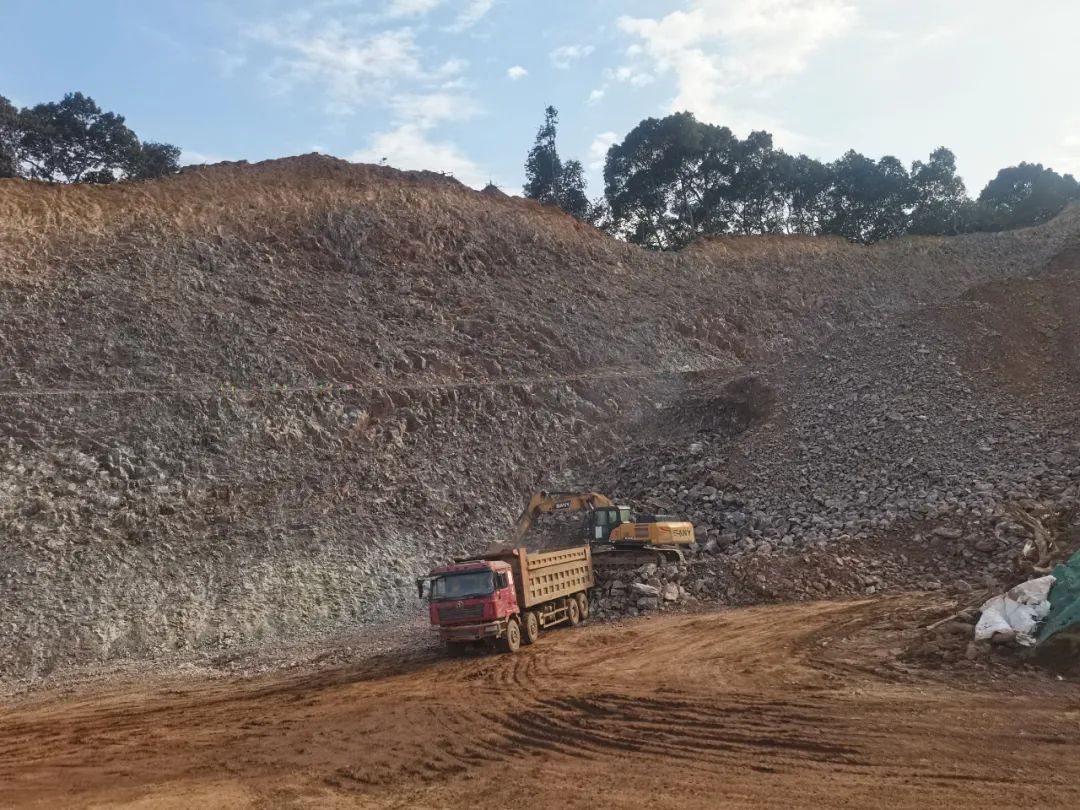

临浦镇高运矿可视面复绿
削坡完成10800立方米,累计完成削坡90%。
临浦镇高家坞矿可视面复绿
削坡完成7200立方米,累计完成削坡99.81%;喷播复绿完成4700平方米,累计完成喷播复绿36.67%。
临浦镇后山坞村矿可视面复绿
削坡完成17000立方米,累计完成削坡87%。
戴村镇南三矿可视面复绿

削坡已完成。喷播复绿完成1200平方米,累计完成喷播复绿66%。
临浦镇王村矿可视面复绿
削坡完成30000立方米,累计完成削坡67%;喷播复绿完成1000平方米,累计完成喷播复绿6.3%。
戴村镇杭湖矿可视面复绿
削坡完成16200立方米,累计完成削坡85%;喷播复绿完成300平方米,累计完成喷播复绿4%。
浦阳镇闸上矿可视面复绿
可视喷播复绿已全部完成。

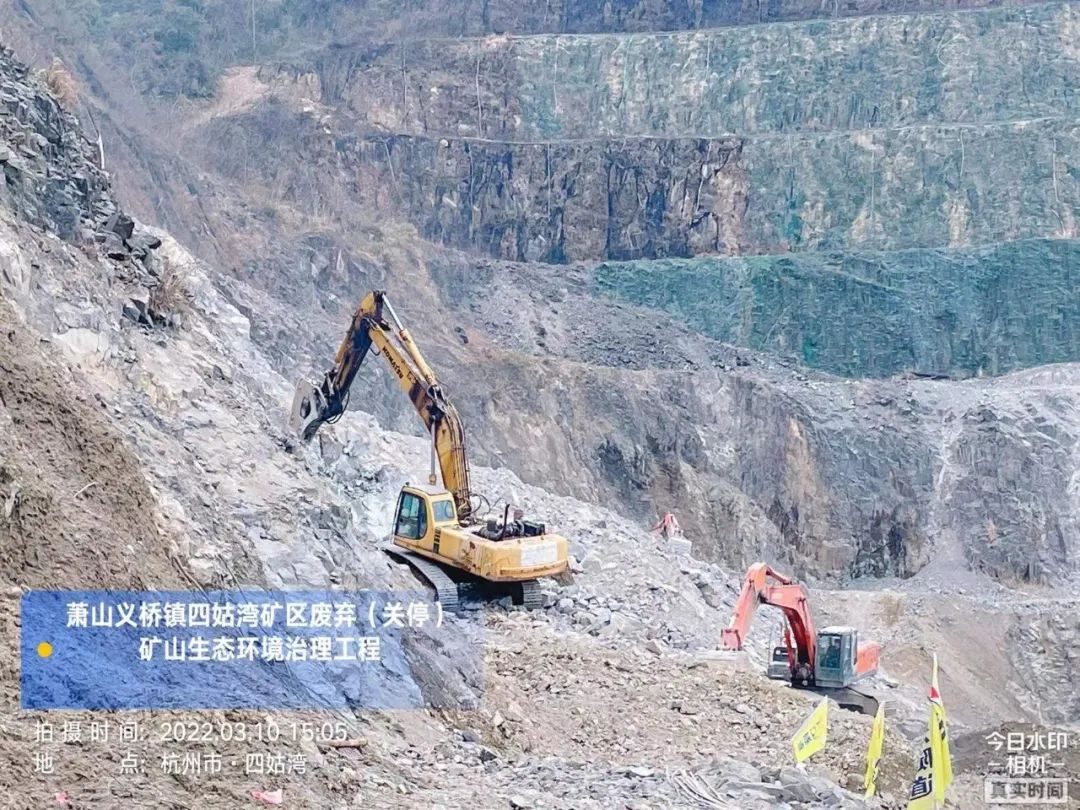

义桥镇四姑湾矿可视面复绿

削坡完成17534立方米,累计完成削坡67%;喷播复绿完成8400平方米,累计完成喷播复绿72%。
义桥镇宝弛矿可视面复绿
喷播复绿完成13000平方米,累计完成喷播复绿88%。
义桥镇田丰村矿可视面复绿
削坡完成80000立方米,累计完成削坡97.1%。
义桥镇东风矿可视面复绿

削坡完成60000立方米,累计完成削坡58.3%。
4、地铁口整治
姑娘桥站地铁口整治

二区块乔木进场准备,三区块管道铺设、场地平整。
5、场馆周边环境整治及最后一公里体验区建设
已组织施工、监理、设计、审计单位前期工作布置。
6、标识标牌提升
国际化标识提升
前期招标筹备中。正在排查所有标志,已基本确定数量。

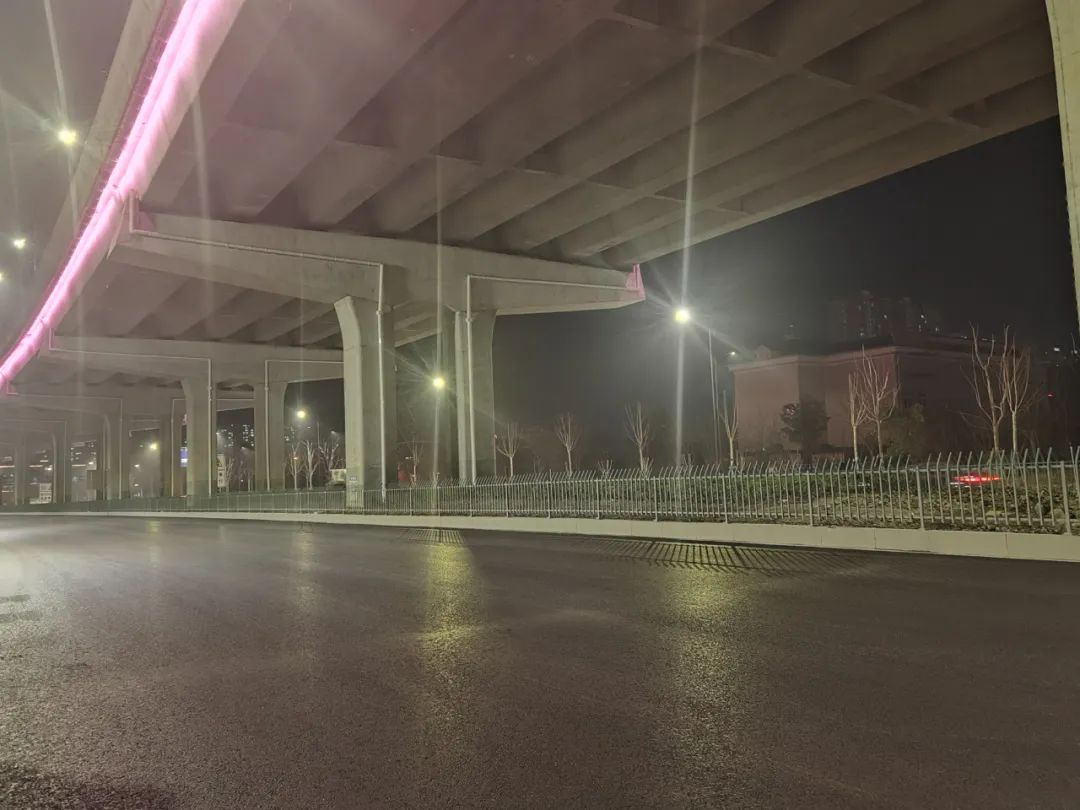

7、机场高速公路整体提升

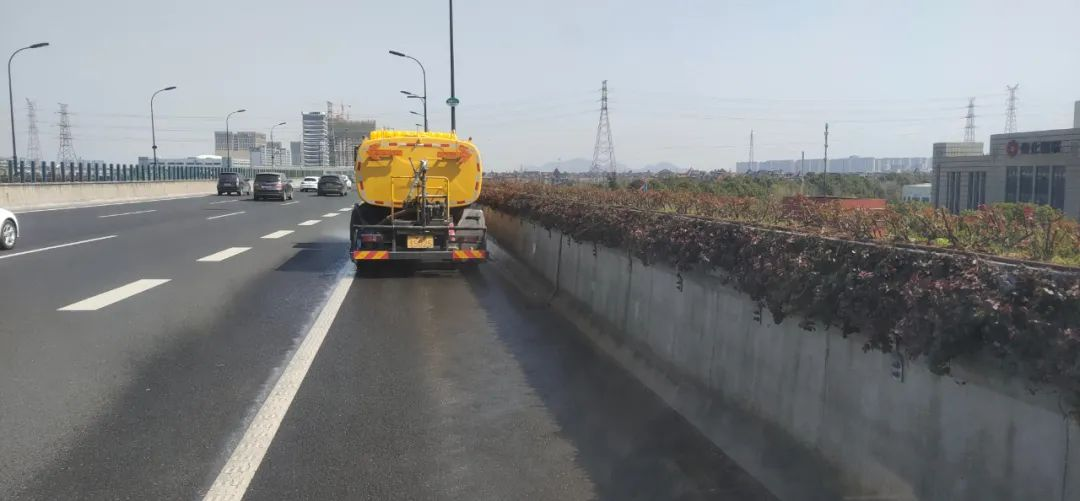

路容路貌提升、绿化改造提升、亮化改造提升、智慧化改造提升进行中。
8、入城口整治

目前萧山东入城口已基本完成任务,其余8个入城口施工正紧锣密鼓推进中。
|
