03省道萧山义桥至楼塔段改建工程顺利完成 110kv戴许许贤线的割接任务
来源:杭州萧山交通投资集团有限公司 日期:2021-09-18 阅读量:774

  03省道萧山义桥至楼塔段改建工程是萧山“22688”交通大会战中一个重点项目,是实现建设城乡区域交通一体化、服务于社会主义新农村建设和基本公共服务均等化的民生工程。该工程在建设过程中涉及到供电公司110kv戴许许贤线的影响,为确保工程的顺利推进,交通建管公司于2017年开始着手向杭州市供电公司对该线路进行申请迁改工作。2019年底获得该线路迁改的批复文件,2020年年中完成该线路的施工图。后因该区域被划为三江创智园区,需再次修改方案。经多次与园区对接后,明确迁改方案,于2021年年初确定最终方案。

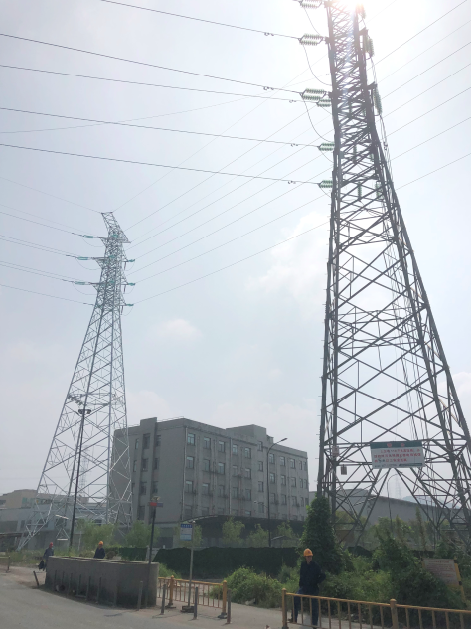

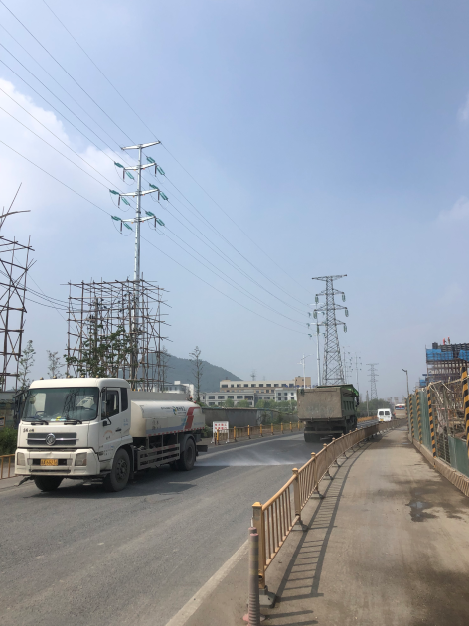

  今年4月,110kv戴许许贤线迁改工作正式开展土建部分,经过两个多月的努力,于6月底完成土建建设。因供电公司停电要求,7月、8月用电高峰无法实施停电割接。于9月1日开始,对该线路进行停电割接,线路迁改三公里,影响道路2.5公里,拆掉9座旧塔,新建架设21座新塔。经过十四天的努力,9月15日顺利完成该线路的停电割接任务。

  该线路的顺利割接,不仅有利于03省道萧山义桥至楼塔段改建工程一标段的顺利推进,同时也加快了时代南延高架的顺利推进,为这两个项目在潘山至云临路一公里多的施工环境大大减少了障碍,在整个工程的施工推进中起到了决定性的作用。





通讯员:莫华峰
