时代大道是萧山区“22688”交通建设大会战中8个快速路项目中的其中一个,其建设范围为冠山隧道—绕城南线段,全长7.6公里。其中萧山区段约6.6公里,现状的地面道路改为上下两层,上层为高架快速路,地面道路为主干道,也是双向6车道。时代大道改建工程起于时代大道与火炬大道交叉处,终于时代大道与绕城高速公路交叉处。

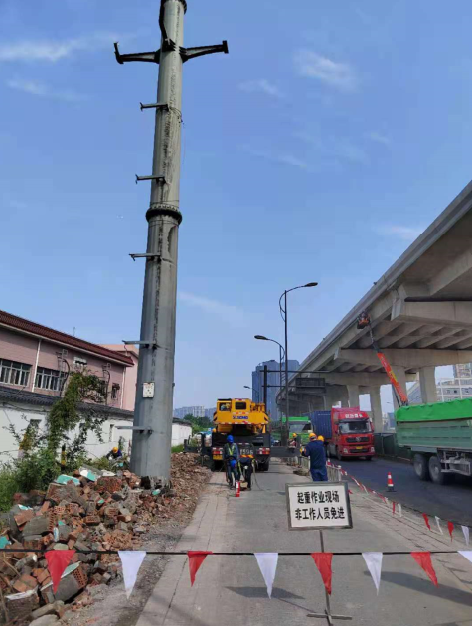

时代大道改建工程涉三江口取水口35KV许义线迁改项目是该工程建设推进过程中的重要节点。由于该重要节点推进时间紧、任务重且难度高,为确保工程的顺利推进,该项目于2021年5月初开始实施,自开工以来,我司与设计单位、道路施工单位及中新电力施工方进行多次对接沟通,多次协同闻堰街道前往现场踏勘。通过数次现场实际摸底排查、几方施工时序协调、强化现场人员做好安全围护和安全警示标志等一系列举措。中新电力工程建设有限公司派施工队到三江口取水口处对35KV许义线12-25#铁塔进行拆除。经过四个多月的努力,截止2021年8月20日,已完成土建、割接、收线、拆塔等工作,式完成迁改工作。

|
