2014年,集团主要承担杭州萧山机场公路改建(萧山段)、九堡大桥南接线、建设四路二期、浦阳江大桥及接线工程以及客运设施建设项目。为确保各项工程顺利完成目标任务,集团工程指挥部倒排工作计划,积极做好协调,紧盯各项工程推进中的“短板”,在保证质量的基础上,克难攻坚、抢抓进度,全力以赴推进各项工程建设。2014年,集团全年计划完成投资额16.1亿元,实际完成投资额19.4亿元。目前,各项工程具体进展如下:

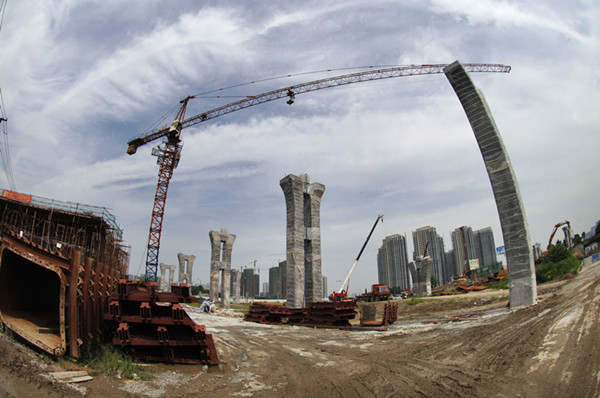

杭州萧山机场公路改建工程(萧山段)自2014年5月5日开工誓师大会召开以来,在区委、区政府的关心、支持下,在相关部门和沿线镇街的配合协作下,工程得到了稳步、有序地推进。工程计划年度全线完成投资额10亿元,累计完成总工程量的20%,其中萧山段完成76180万元。截止2014年12月底,机场公路改建工程全线完成投资额129895万元,累计完成总工程量的21%,其中萧山段完成投资105642万元,占年度计划的139%。超额完成区委、区政府下达的考核目标任务。2014年,萧山段已基本完成原路面挖除工作;完成桩基3292根,占总工程量的74.8%;完成承台220座,占总工程量的28%;完成墩身163个,占总工程量的17.5%;完成梁板预制146片,占总工程量的8.9%;完成老桥拆除89447.14平方米,占总工程量的73.1%;完成盖梁9个,占总工程量的5.4%。
杭州市九堡大桥南接线工程在区委、区政府的帮助协调下,工程重大节点、难点问题中石化潮都加油站、省公安厅机动车辆检测中心的迁建以及部队土地置换等相关工作均取得突破和进展。该工程计划年度完成投资额6亿元,截止2014年12月底,项目完成投资额61651万元,占年度计划投资额的101%。超额完成区委、区政府下达的考核目标任务。

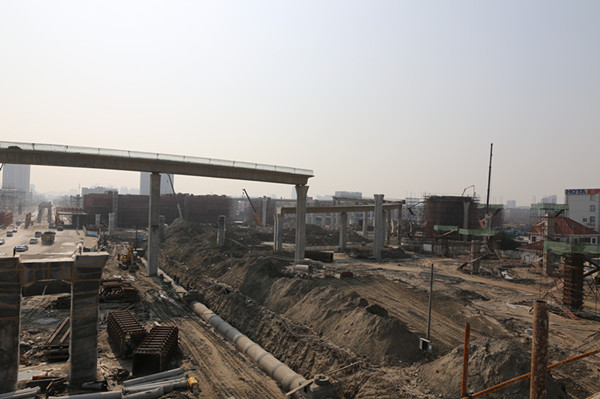

萧山03省道东复线新街至瓜沥连接线工程(即建设四路东伸二期)年度计划完成投资额2亿元,截止2014年12月底,工程完成投资额20035万元,占年度计划的100.175% 。超额完成区委、区政府下达的考核目标任务。目前,该项目桥梁桩基已基本完成,大治河桥等部分桥梁已开始架设梁板,全线路基及挡墙已完成总工程量的80%,各类雨、污水管道已基本完成埋设。
浦阳江大桥及接线工程年度计划完成二期主体工程,完成投资额1800万元。截止2014年12月底,工程完成投资额3471万元,累计完成投资额7752万元,占投资总额的95%。目前,该项目二期的路基、桥梁工程均已基本完工,正在进行路面水稳和桥面沥青摊铺工作,计划春节前建成通车。
杭金衢高速公路拓宽萧山段前期工作,目前已拆除民房8幢,完成率29.63%;交地472.12亩,完成率57.61%;道路单边已交46.34公里,完成率78.01%;完成电信、移动、华数、联通、供水及浦阳段电力管线迁改方案,迁改管线16处。各项工作的开展,为加快杭金衢高速公路拓宽萧山段前期工作提供了有力保障。
公共交通基础设施建设项目,城南临时公交枢纽站项目已完成建设任务并交付使用,完成投资1138万元;萧山城区公共自行车系统五期项目新增服务点50个和4个扩容点,目前已投入运营,完成投资1773万元;萧杭路临时公交停车场工程已组织完成了项目的代理、设计招标,总平方案设计、评审,施工图设计,施工图预算编制、审核,工程施工招标,并于2014年12月开工建设;公交停靠站新建和维修项目,计划新建公交停靠站50个,维修公交候车亭一批,该工程已于2014年12月开工建设,计划于2015年3月完成。
